本网讯通讯员余寒雨 刘小伟报道:"供电公司‘店小二式’服务帮大忙,通电节点比预计时间提前了至少一个星期。"4月19日,中农联鄂西北华农城副总经理周伟对前来回访的宜城市供电公司工作人员当面致谢。3天前,中农联二期电商物流园送电前的验收工作完毕,该项目成功送电。
中农联鄂西北华农城项目总投资近10亿元,是一家以批发经营农副产品为主的新型现代化综合性大市场,是宜城市重点招商引资的民生菜篮子工程。该项目一期工程已于去年元月开市,二期电商物流园项目开建后,宜城市供电公司及时将该项目纳入重点服务企业客户名单,专门安排2名共产党员服务队队员作为电力网格员,随时解决用电方面遇到的困难。
今年1月,电力网格员了解到该企业启动的二期电商物流园建设存在用电困难,企业原来的变压器4570千伏安变电容量无法满足未来生产经营需求,需要新报装1台变压器。
"我们计算了一下,二期物流园项目建成后大概会有600千伏安的缺口。当时非常着急,就联系了电力网格员。"中农联鄂西北华农城副总经理周伟说。

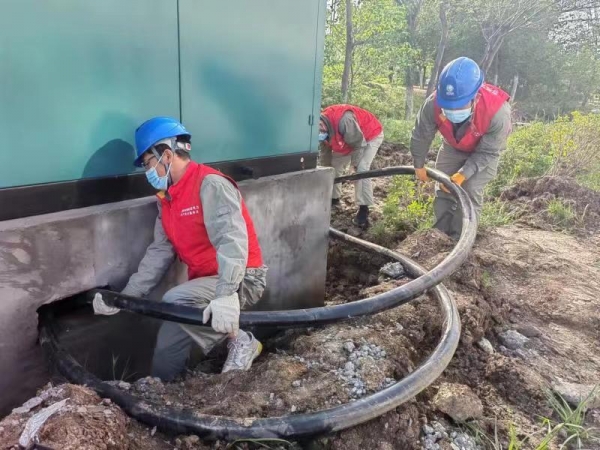

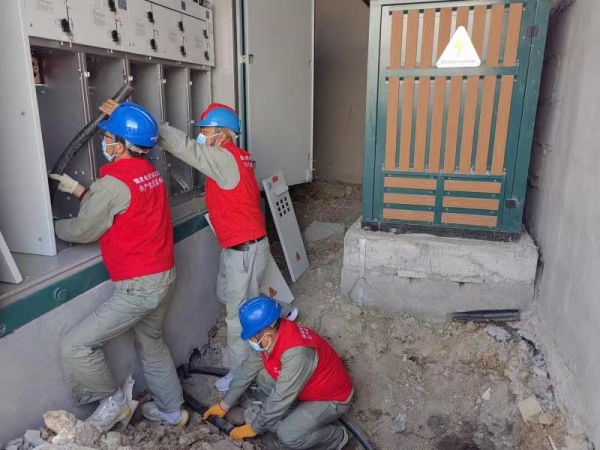

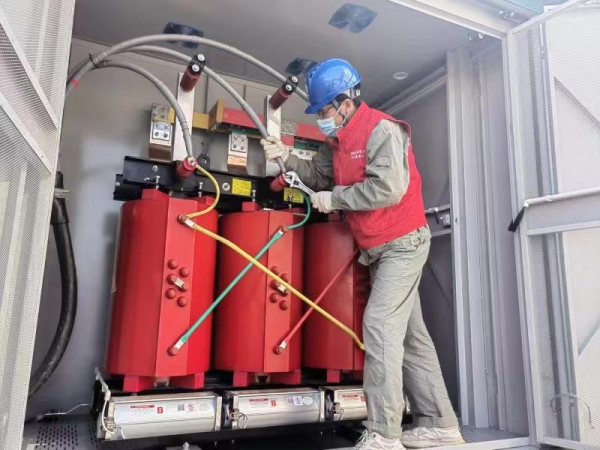

了解到企业的报装需求后,宜城市供电公司立刻派人上门摸清情况,结合新建厂房设备的用电情况,指导客户制订报装方案,并全程代办所需全部手续。在施工过程中,宜城市供电公司党员服务队定期上门服务,解决客户遇到的难题,施工完成一项验收一项,在保证工程质量的前提下最大限度缩短送电工期,提前为客户办理送电相关手续,确保施工完毕后能够马上送电。此外该公司与政府部门联动,敷设1公里电缆线路至项目建筑区划红线处,为企业节省土建、材料、施工费用超过30万元。
4月16日16时15分,中农联鄂西北华农城二期物流园项目送电成功。此次报装工程从提出用电需求到送电仅用了2天半时间。得知送电的消息后,周伟松了一口气,"我们的二期厂房正在修建,电就送上了,物流园项目应该能够提前投用。"
